风光无限好 奈何难入关
来源:绿色节能网
2013-08-14 09:00

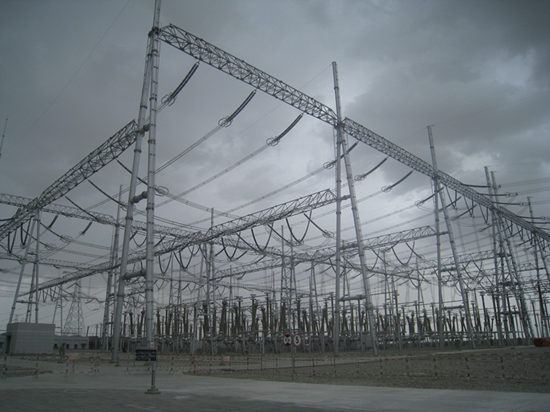

  图为新疆——西北主网联网750千伏第二通道工程重要组成部分,沙洲750千伏变电站。 中国环境报记者 刘秀凤 摄

  中国环境报记者 刘秀凤

  汽车在茫茫戈壁中穿行,挺立的风机分外耀眼,这片不毛之地蕴藏了丰富的风光资源。近年来,甘肃省风能、太阳能开发成绩显著,但装机容量迅速增长的同时,消纳和送出成为瓶颈。由此带来的,是不得已而为之的弃风、弃光现象。

  日前,中国环境报记者深入玉门、瓜州、敦煌等地调研采访了解到,地方对于风光资源的开发寄予厚望,但电网配套相比快速发展的新能源电站,仍远远滞后。而无论当地政府部门、新能源开发者还是电网企业,都在期盼更通畅输送通道的建成。

  迅猛发展的“风光”产业

  日照时数长、风能资源丰富的河西地区迎来发展机遇,“追风逐日”速度喜人

  7月23日,位于甘肃省瓜州县的国投酒泉第一风电有限公司北大桥东风电场的监测系统显示,当天平均风速为13.6m/s,工作人员告诉记者,这是夏季难得的“好风”。当天,甘肃风电发电出力和日发电量再创新高,全网风电发电量达到7231万千瓦时,占当日发电量和用电量的20.1%、25.3%。

  “建设河西风电走廊,再造西部陆上三峡”是甘肃省提出的战略目标,号称“风电之都”的酒泉正在着力打造国内首个千万千瓦风电基地。目前,酒泉已经超额完成一期516万千瓦装机任务,累积风电装机达到550万千瓦,二期800万千瓦工程正式启动。“

  玉门市能源局副局长史玉宝告诉记者,从1997年甘肃省第一个风电项目——玉门风电实验项目建成投产,到2007年的10年间,玉门的风电装机容量达到21万千瓦,而到2012年底,这一数字增长到192万千瓦,“今年一定会达到200万千瓦以上”。

  从玉门往西148公里,就是瓜州县,这里的风电建设也正如火如荼。2006年开始风电开发,截至目前,瓜州已建成风电项目总装机容量405万千瓦,其中并网390万千瓦。

  “追风逐日”是现在酒泉新能源产业发展的缩影。截至今年6月,甘肃光伏发电装机容量突破百万千瓦大关,达到105万千瓦,占全省总装机容量的3.5%,这标志着甘肃成为仅次于青海的全国光伏发电容量第二大省。

  风光无限但通道有限

  电网建设周期更长,多方期待酒泉至湖南的特高压输电线路

  “打造千万能源基地,推动经济转型跨越发展”,巨大的宣传板立在敦煌光伏发电项目观光台上,对面就是建于2009年的敦煌中广核10兆瓦并网光伏项目,这是我国首个大型光伏并网特许权示范项目。项目负责人接受采访时坦承,从今年5月开始,电站50%的发电受限。“我们是特许权项目,本来说电量可以全部上网,但这只是口头承诺,最后没有落实。现在电网送出能力有限,大家都上一半,坚持到明年,希望会有改观。”

  相比而言,玉门中节能风电场要幸福得多,其20万千瓦特许权招标项目的发电量可以全额上网,不会受限,而同在一个风电场的30万千瓦项目同样正面临受限问题。

  酒泉地区风电、光伏受限比例大概有多大?记者采访中得到的答案不尽相同,在30%~50%之间。但各地对于风电、光伏项目的开发热情丝毫不减,“受限是暂时的,未来的发展前景很好”。加快外送通道建设,是记者此次甘肃采访期间听到最多的呼声。

  今年7月,连接新疆与西北主网的750千伏第二通道工程投入使用,可增加酒泉风电、太阳能电力送出能力,缓解甘肃新能源出力受限情况。但是,这是促进“疆电外送”的重要项目,甘肃的新能源只能“搭个顺风车”。第二通道不能从根本上解决甘肃风电、光伏发电受限的问题,各方面对酒泉至湖南800千伏特高压工程的期待更为急切。

  然而,记者了解到,甘肃省电力公司原计划在今年6月拿到酒泉至湖南的800千伏特高压工程的“路条”,年内获得核准并开工建设,但现在“路条”仍没有消息。这让电网方面也颇感无奈。

  本地消纳能力不足也是酒泉地区风电、光伏发电受限的原因之一。值得注意的是,为了提高本地消纳能力,玉门、瓜州等地开始承接产业转移、引进高载能行业,比如煤化工、电解铝、水泥等。

  甘肃省电力公司总经理、党组副书记黄强曾撰文指出,新能源建设规模应与市场消纳能力、负荷水平相适应,新能源建设还应与外送通道建设衔接,最终实现电源、电网、电力市场的协调一致。在没有有效提升新能源消纳能力的前提下,应控制河西新能源发展规模与节奏。

  要学会新能源的思维模式

  充分认识新能源特征,通过多种措施,提高风电、光伏发电利用效率

  2011年2月以来,酒泉地区频繁发生大批风电机组脱网事故,对甘肃电网的安全稳定运行带来严重影响。对此,国家电网甘肃电力公司认真总结风电大规模脱网原因,加强低电压穿越能力检测,全面推动风电厂涉网安全整治工作。

  记者到达瓜州时,甘肃省电科院的工作人员刚刚完成对北大桥东风电场的低电压穿越测试。他告诉记者,瓜州县已经有22家风电场完成了这一测试,还有两家风电场需要进行这样的测试。

  风电、光伏发电的迅猛发展,给电网运行和管理带来了巨大压力。1月12日,甘肃新能源智能有功控制系统正式投运,这是对甘肃原有风电智能有功控制系统的升级改造,增加了对光伏电站的上网控制,实现了对风电、光伏电站的联合协调控制。

  据介绍,这一系统根据电网运行情况可进行适时协调,实现对风电、光伏的实时联合控制及智能调度,合理安排新能源上网,最大限度满足新能源上网需求,有效提升了风电机组、光伏矩阵的利用效率。

  新能源时代来临,但电网对新能源发电的消纳能力也引起人们质疑,尤其在冬季弃风严重的时候。“问题的根源在哪里?就在于人们对新能源时代的本质特征认识不足,仍然用传统对待化石能源的思维模式和技术方法对待新能源时代的问题,是不能达到预期的。”华北电力大学校长刘吉臻说。

  在我国,能源建设通常会形成很多“基地”,然后要求电网企业配套建设输电线路,确保电力满负荷、稳定、高效送出来。但是,1000万千瓦的风电基地,与1000万千瓦的火电基地、水电基地是不同的。

  刘吉臻认为,新能源具有间歇性、随机性等本质特征,这决定了新的能源时代的特征,新的思维模式、技术手段的形成和发展都要基于这一特征;而且一定要站在国家长远生产、消费能源的层面,从规模、方式等方面进行探索,形成新的适合于中国国情的能源生产、供应体系。

进入首页浏览更多精彩内容 >>
相关新闻:
关于举办 “碳资产管理”课程培训的通知
信息来源:绿色节能网 责任编辑:greeadmin
绿色节能网版权与免责声明:
①凡本网注明来源:绿色节能网www.greenjn.cn的所有文字、图片和音视频稿件,版权均为绿色节能网www.greenjn.cn独家所有,任何媒体、网站或个人在转载使用时必须注明来源:绿色节能网www.greenjn.cn违反者本网将依法追究责任。
②本网转载并注明其他来源的稿件,是本着为读者传递更多信息之目的,并不意味着赞同其观点或证实。
③ 如本网转载稿涉及版权等问题,请作者一周内来电或来函联系。来稿邮箱:Service@greenjn.cn
相关评论
关于举办 “碳资产管理”课程培训的通知 关于举办全国高级能源管理/高级能源审计培训班的通知

点击排行
